01.04.2026: Start des „Reifegradverfahren“ für Netzanschlussanträge von Speichern und Großverbrauchern

Neues Reifegradverfahren soll Netzanschlüsse gezielter vergeben

Mit einem neuen Vergabeverfahren reagieren die Übertragungsnetzbetreiber auf den steigenden Druck auf Netzanschlusskapazitäten. Künftig entscheidet nicht mehr die Reihenfolge der Anträge, sondern der Reifegrad der Projekte – ein Paradigmenwechsel für Industrie, Speicherprojekte und Großverbraucher.

Einordnung: Strukturwandel im Anschlussprozess

Das Reifegradverfahren markiert einen strukturellen Wandel im Energiesystem. Netzanschlüsse werden nicht mehr nur technisch, sondern auch strategisch vergeben. Für die Industrie, Speicherbetreiber und Projektentwickler bedeutet das: Frühzeitige Projektentwicklung und belastbare Planung werden zum entscheidenden Erfolgsfaktor. Gleichzeitig soll das Verfahren dazu beitragen, „Scheinprojekte“ zu reduzieren und verfügbare Kapazitäten effizienter zu nutzen.

Engpass Netzanschluss: Hintergrund der Reform

Die Nachfrage nach Netzanschlüssen im Übertragungsnetz wächst im Zuge der Energiewende stark. Gleichzeitig sind verfügbare Kapazitäten begrenzt. Laut Verfahrensdokumentation der Übertragungsnetzbetreiber (ÜNB) wurde deshalb ein neues, reifegradbasiertes Verfahren eingeführt, um diese Knappheit systematischer zu steuern.

Ziel ist es, Netzanschlüsse effizienter zu vergeben und dabei Projekte zu bevorzugen, die mit hoher Wahrscheinlichkeit realisiert werden. Damit soll die Umsetzung der Energiewende planbarer und systemorientierter erfolgen.

Abschied vom „First come, first served“ hin zu „Qualität der Projektentwicklung“

Zentraler Wandel: Das bisherige Prinzip der zeitlichen Reihenfolge wird ersetzt. Stattdessen erfolgt die Vergabe bei Übernachfrage nach einer Bewertung des Projektfortschritts .

Das Verfahren basiert auf drei Grundprinzipien:

  • zyklische Bearbeitung aller Anträge,
  • klare Mindestanforderungen für die Zulassung,
  • Priorisierung nach Reifegrad bei knappen Kapazitäten.

Damit verschiebt sich der Wettbewerb vom Zeitpunkt der Antragstellung hin zur Qualität der Projektentwicklung.

Vier Kriterien bestimmen die Priorität

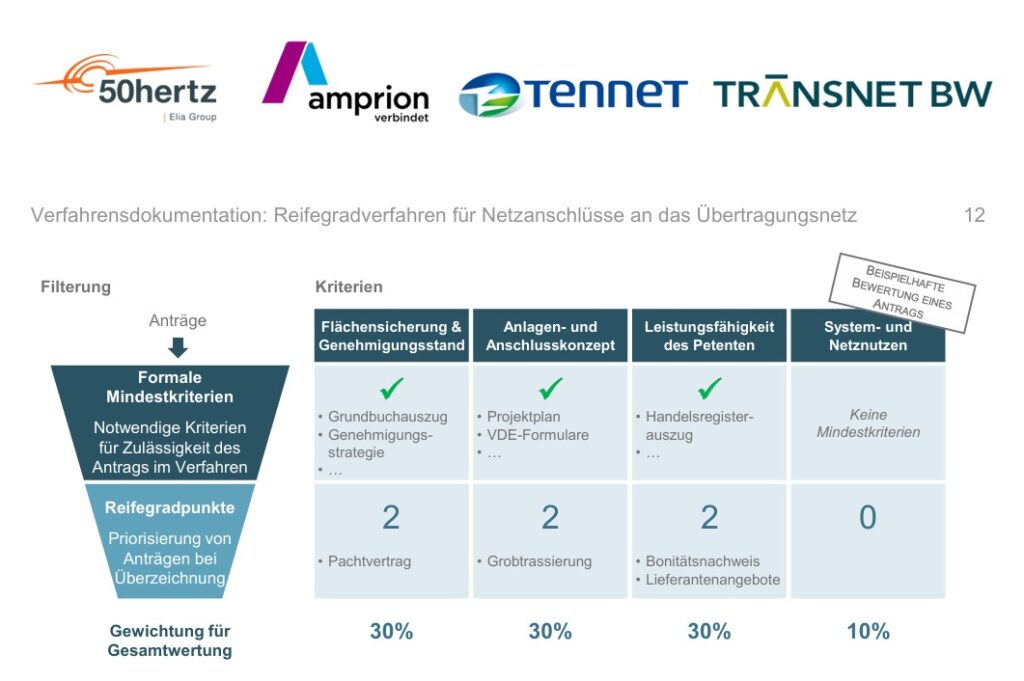

Im Zentrum steht eine Punktebewertung, die Projekte nach ihrem Reifegrad einordnet. Bewertet werden laut ÜNB-Dokumentation vier Dimensionen :

  1. Flächensicherung und Genehmigungsstand
  2. Technisches Anlagen- und Anschlusskonzept
  3. Leistungsfähigkeit des Antragstellers
  4. Netz- und Systemnutzen

Die Kriterien sind gewichtet – die ersten drei jeweils mit 30 Prozent, der Systemnutzen mit 10 Prozent. Insgesamt können Projekte bis zu elf Punkte erreichen.

Entscheidend ist: Die Kriterien dienen nicht als Ausschluss, sondern als Wettbewerbsmechanismus bei überzeichneten Kapazitäten. Projekte mit höherem Reifegrad werden bevorzugt berücksichtigt.

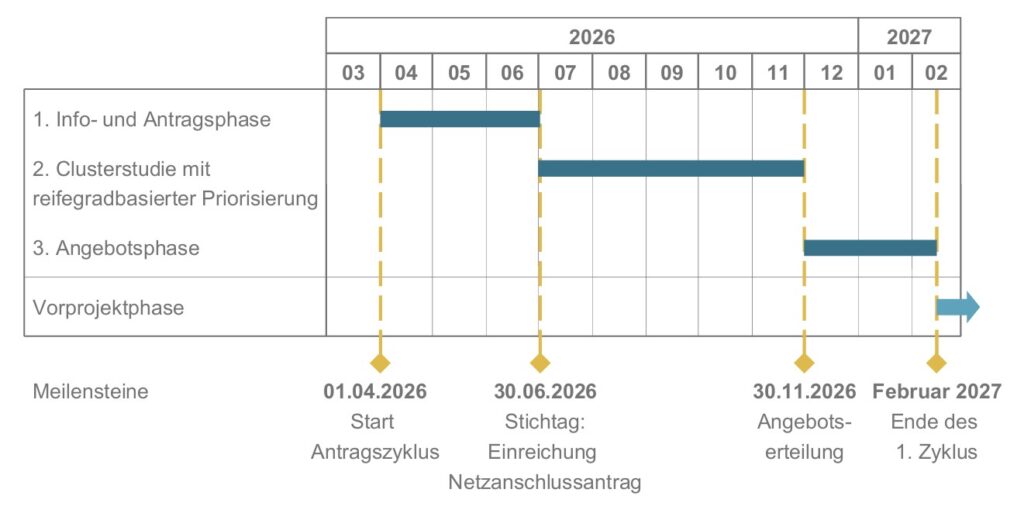

Strukturierter Ablauf in drei Phasen

Das Verfahren folgt einem klar definierten Ablauf:

  • Phase 1: Informations- und Antragsphase mit Transparenz zu verfügbaren Kapazitäten
  • Phase 2: Clusterstudie mit Prüfung, Bewertung und Priorisierung
  • Phase 3: Angebotsphase mit verbindlicher Reservierung

Innerhalb der Clusterstudie wird zunächst geprüft, ob Mindestanforderungen erfüllt sind. Anschließend erfolgt die Reifegradbewertung und schließlich die Zuteilung der verfügbaren Kapazitäten .

Am Ende stehen drei mögliche Ergebnisse: vollständige Zusage, reduzierte Leistung oder keine Berücksichtigung im aktuellen Zyklus.

Mehr Planungssicherheit – aber höhere Anforderungen

Für Unternehmen bringt das Verfahren eine klare Botschaft: Netzanschlusskapazitäten werden künftig bevorzugt an Projekte vergeben, die bereits weit entwickelt sind.

Dazu gehören unter anderem:

  • gesicherte Flächen,
  • belastbare Genehmigungsstrategien,
  • ausgearbeitete technische Konzepte,
  • nachgewiesene finanzielle Leistungsfähigkeit.

Zudem müssen Antragsteller eine Pauschale von 50.000 Euro sowie im Erfolgsfall eine Realisierungskaution leisten.

Fazit

Mit dem Reifegradverfahren schaffen die Übertragungsnetzbetreiber ein neues Steuerungsinstrument für knappe Netzressourcen. Es stärkt die Umsetzungschancen realisierungsnaher Projekte – erhöht aber zugleich die Anforderungen an Planungstiefe und Kapitalstärke. Für Unternehmen gilt damit mehr denn je:

Wer früh konkret wird, sichert sich Zugang zum Netz.
